职场工具箱之项目铁三角:范围、时间、成本——你最多只能锁住两个
Posted on Thu 12 March 2026 in Method • 6 min read
| Abstract | 职场工具箱之项目铁三角:范围、时间、成本——你最多只能锁住两个 |
|---|---|
| Authors | Walter Fan |
| Category | Method |
| Version | v1.0 |
| Updated | 2026-03-13 |
| License | CC-BY-NC-ND 4.0 |
简短大纲
展开看看
- **扎心场景**:老板要"全都要",最后全都烂 - **What**:项目铁三角——范围/时间/成本三条边 + 质量中心 + Scope Creep vs Gold Plating + 范围基线 - **Why**:为什么不能全都要——能量守恒 / Brooks 定律 / 加班代价 / "顺手加一个"的冰山 - **How**:四种取舍策略(固定时间砍范围 / 固定范围加资源 / 固定成本拉时间 / 降级质量策略) - **实战**:三个场景的铁三角分析(❌ 全都要 vs ✅ 明确取舍) - **模板**:范围基线模板 + 取舍决策模板 + 变更评估单 - **进阶心法**:"可以但是" / 持续管理 / "下个迭代"缓冲 / IM 保险单 / 对比表 / 概念速查 - **AI 与铁三角**:AI 能改变铁三角吗?效率提升 ≠ 约束消失 / 杰文斯悖论 / 瓶颈从执行层到决策层 - **常见误区 + 总结 + 行动清单 + 思维导图 + 扩展阅读**1. 扎心场景:全都要,全都烂
Sprint 规划会上,产品经理拿着 PRD 说:"这个迭代就三个功能,不多。"
你看了看,确实不多。评估了一下,两周能搞定。你点了点头。
然后——
第 3 天,产品说:"对了,这个列表页能不能加个筛选?很简单的。"
你想了想,确实不复杂,加吧——反正"就一个小需求"。
第 5 天,领导在群里转了一条客户反馈:"这个导出功能能不能支持 Excel?客户说 CSV 不好用。"
你叹了口气,改吧。
第 8 天,产品又来了:"老板说竞品有个批量操作,咱们也加上吧,不然演示的时候不好看。"
你心里已经在骂了,但嘴上说:"行,我看看。"
第 14 天,上线日。
你加了 5 天班,功能从 3 个变成了 8 个。测试覆盖不全,有两个 bug 被漏到线上。产品不满意:"怎么这么多 bug?"领导不满意:"怎么还是延期了?"客户不满意:"这个导出格式不对啊。"
你最不满意——明明是他们一个一个加进来的,最后挨骂的是你。
小白提示:Sprint 是敏捷开发中的一个迭代周期,通常 1-2 周。PRD 是产品需求文档(Product Requirements Document)。
这个故事的名字叫 Scope Creep——范围蔓延。它不是一次性爆炸,而是温水煮青蛙。每一个"顺手加一个"都不大,但加在一起,就是一场灾难。
我见过太多项目,不是死在技术难度上,而是死在"范围失控"上。代码写得再漂亮,架构设计得再优雅,如果你连"到底要做什么"都管不住,最后就是一锅粥。
但范围蔓延只是表象。更根本的问题是:整个团队都以为范围可以无限膨胀,而时间、人力和质量不受影响。
这违反了项目管理里最基本的一条物理定律——铁三角。
2. What:项目铁三角
2.1 三条边,一个中心
铁三角(Iron Triangle),也叫项目管理三角形(Project Management Triangle),是 1969 年 Martin Barnes 博士提出的经典模型。道理不复杂,复杂的是你敢不敢认账:

三条边:
- 范围(Scope):做多少东西——功能数量、完成度、交付范围
- 时间(Time):花多长时间——工期、里程碑、截止日期
- 成本(Cost):花多少钱——人力、硬件、外包、加班费
中心:
- 质量(Quality):做到什么水平——代码质量、测试覆盖、用户体验、系统稳定性
铁三角的核心定律:
三条边互相制约。你可以锁住其中两条,但第三条必须当变量。如果你强行锁死三条边,崩塌的就是中心——质量。
用程序员的话说:这是一个三变量方程,你有两个自由度。想同时固定三个变量?那你的方程无解——或者说,解就是"一团糟"。
这里的"锁死"我多解释一句,很多人第一次看到会懵。
锁死,就是你提前拍板说"这条边不许动",并且后面真的不允许它动:
- 锁死范围:功能清单定了, 不能砍、不能降级、不能拆两期
- 锁死时间:上线日期定了, 不能延期
- 锁死成本:人就这么多, 不能加人、不能加班、不能外包(本质都是加成本)
你最多只能锁两条边, 第三条必须当变量。否则变量会以一种更隐蔽的方式出现——从质量里扣。
给你 3 个很具体的例子:
- 锁死时间 + 成本, 那范围就得动
- 时间锁死:两周必须上线
- 成本锁死:3 个人, 不能加人不能加班
-
这时产品说"再加 5 个功能", 你只有两条路:
- 砍范围:只做 3 个核心功能, 剩下下个迭代
- 或者不砍范围 → 质量被迫下降:单测不写、灰度不做、review 走过场, 最后 bug 满天飞
-
锁死范围 + 时间, 那成本就得动
- 范围锁死:这 10 个功能必须全做
- 时间锁死:下月发布不能动
- 那你就得承认:成本要上去(加人/外包/加班/买工具)
-
如果你还要锁死成本, 那就是把质量当成"隐形变量"
-
锁死范围 + 成本, 那时间就得动
- 范围锁死:功能必须全做
- 成本锁死:就这 3 个人
- 那就只能 延期,或者拆两期(本质也是时间在动)
- 如果你不让延期, 还说"必须按时上", 质量照样塌
2.2 四个旋钮的关系
把铁三角想象成四个可以调节的旋钮:
| 旋钮 | 调大意味着 | 调小意味着 |
|---|---|---|
| 范围 | 做更多功能 | 砍需求、减少交付物 |
| 时间 | 给更多时间 | 压缩工期 |
| 成本 | 投入更多人/钱 | 减少资源 |
| 质量 | 更完善的测试/文档/设计 | 降低标准、走捷径 |
关键:这四个"旋钮"不是各拧各的,它们是联动的。你把一个拧死不动,另外两个就得出来补位;你把三个都拧死,最后只能拿质量来买单。
- 想在固定时间和成本下做更多(范围↑)?→ 质量必然下降
- 想在固定范围和质量下更快交付(时间↓)?→ 成本必须上升(加人/加班)
- 想在固定时间和范围下省钱(成本↓)?→ 质量必然下降
没有例外。
2.3 质量不是"第四条边",是"地板"
很多人把质量画成铁三角的第四个维度,好像它跟范围、时间、成本是平级的。
我不同意。质量不是一个可以主动"选择调低"的旋钮,它是前三个旋钮拧过头之后率先崩塌的那面墙。
你不会在项目计划里写"本迭代质量目标:60 分"。但你会在不知不觉中制造出 60 分的质量——当你同时说"范围不能砍"、"工期不能延"、"人不能加"的时候,质量就是那个被默默牺牲的变量。
它的崩塌不是立刻的,而是延迟的:
- 代码没写单测 → 现在省了 2 天,三个月后每次改动都心惊胆战
- 上线没做灰度 → 现在快了 1 小时,出事时全量用户一起遭殃
- 文档没更新 → 现在省了半天,新人来了花一周才能上手
质量债务和技术债务一样:借的时候很爽,还的时候连本带利。
2.4 范围的两个敌人:Scope Creep 和 Gold Plating
在铁三角里,"范围"这条边是最容易被偷偷拉长的。拉长它的有两个力量:
| Scope Creep(范围蔓延) | Gold Plating(镀金) | |
|---|---|---|
| 谁发起的 | 外部:产品/领导/客户 | 内部:开发自己 |
| 表现 | "顺手加一个""客户说要""老板说竞品有" | "我觉得这里可以优化""加个缓存吧""重构一下更优雅" |
| 心理 | 不好意思拒绝 / 怕得罪人 | 技术追求 / 完美主义 / 手痒 |
| 危害 | 范围膨胀 → 时间/质量被挤压 | 做了没人要的东西 → 浪费时间 → 引入新风险 |
| 本质 | 别人往你碗里加菜 | 你自己往碗里加菜 |
说白了:Scope Creep 是别人塞给你的,Gold Plating 是你自己加戏的。 两个都在偷偷拉长铁三角的范围边,但后者更隐蔽——因为你觉得自己在"做好事"。
小白提示:Gold Plating(镀金) 是项目管理术语,指开发人员主动添加客户没要求的功能或优化。就像你给客户订了个蛋糕,客户说要巧克力味的,你非要加个金箔——好看是好看,但人家没要,你还多花了钱和时间。
2.5 Scope Baseline(范围基线):铁三角的"锚点"
铁三角要管用,你得先有一个参照物——范围基线(Scope Baseline)。
范围基线就是一份"我们说好要做什么"的书面记录。它不需要多正式,但必须满足三个条件:
- 写下来了(不是口头说的)
- 双方确认了(不是你单方面理解的)
- 有版本号(改过几次、每次改了什么,有迹可查)
你可以把它理解成代码里的 git tag:这是 v1.0,这是我们约定的交付物。后面要改,可以,但得走变更流程,不能直接 force push。
没有基线,你就没法说"这个是新加的";没有基线,铁三角的三条边就是空的——你连"范围到底多大"都说不清楚,怎么评估时间和成本的影响?
3. Why:为什么"全都要"注定失败?
3.1 项目管理的"能量守恒"
如果你学过物理,你知道能量守恒定律:能量不会凭空产生或消失,只会从一种形式转化为另一种。
项目管理有类似的守恒:总工作量 ≈ 范围 × 质量标准 / (人力 × 效率)。时间是另一个硬约束。
当老板说"范围不能砍、工期不能延、人不能加"的时候,他不是在做决策,他是在否认物理定律。结果只有一个:团队会自发地找到一个"可以压缩"的变量——通常是质量。
代码不写测试了。Code Review 走过场了。灰度直接跳过了。文档"下个迭代再补"(永远不会补)。这些不是团队不负责,是团队在"全都要"的不可能条件下做的求生反应。
3.2 "加人就能加速"的幻觉
面对铁三角的挑战,最常见的反应是"加人"。
Frederick Brooks 在 1975 年就把这个幻觉拆穿了——《人月神话》的核心观点:
往一个延期的项目里加人,只会让它更延期。
为什么?
- 沟通成本:n 个人的沟通路径是 n×(n-1)/2。3 个人有 3 条路径,6 个人有 15 条,10 个人有 45 条。人越多,花在对齐上的时间越多。
- 上手成本:新人需要时间了解项目。在他产出之前,老人要花时间带他,产出反而下降。
- 分工粒度:不是所有工作都能并行。"一个女人怀孕要九个月,九个女人怀孕不能一个月。"
加人在某些条件下有用(任务高度可并行、接口清晰、新人有经验),但它远不是万能的。"加人"不是免费午餐,它本身就是一个需要评估的取舍。
3.3 "加班就能搞定"的代价
另一个常见的"解法"是加班。
短期加班确实能换一些产出。但加班有三个隐性成本:
- 效率衰减:加班能顶一两天,但顶不了一两周。人一累,返工就会越来越多。
- 质量下降:困了累了之后写的代码,bug 率远高于正常状态。还记得文章开头的场景吗?加班赶出来的功能,测试覆盖不全,上线就出 bug。
- 人员流失:持续加班是团队流失的第一驱动力。人走了之后的招聘、培训成本远超过加班节省的时间。
加班是对未来质量和团队稳定性的透支。 偶尔用一次可以,当成常规手段就是饮鸩止渴。
3.4 "顺手加一个"为什么杀伤力这么大?
回到开头的故事。铁三角和 Brooks 定律是理论,但日常里真正让你死的不是理论,是一个词——"顺手"。
产品经理说"顺手加一个筛选",他的心理模型是:这不就是加个下拉框吗?
但你知道,一个筛选意味着:
- 后端要加查询参数和索引
- 前端要加 UI 组件和状态管理
- 测试要加用例覆盖
- 如果筛选条件组合多了,还要考虑性能
"顺手"这两个字,是需求蔓延的头号伪装。它的杀伤力在于:每一个单独看都不大,但它们会叠加。 就像你背包里每次多塞一本书,单本不重,走到第五公里你就走不动了。
而你之所以全接了,是因为说"不"的成本太高。很多团队有一种隐性文化:说"不"等于不配合,等于态度有问题。 于是你学会了一个万能回答:"行,我看看。"
"我看看"翻译成铁三角语言就是:我把范围这条边拉长了,但没有调整时间和成本,也没有告诉任何人质量会下降。
用程序员的话说:你的 Sprint 就像一个固定大小的数组,capacity 就那么大。你往里面 push 新元素,要么先 pop 一个出来,要么接受 overflow。没有第三种可能。
4. How:四种取舍策略
铁三角不是一个"限制",它是一个"决策框架"。它告诉你:既然不可能全要,那就主动选择牺牲哪个。
4.1 策略一:固定时间和成本,调整范围
什么时候用:上线日期不能动(比如合同约定、市场窗口),人力也没法加。
怎么做:砍需求。把 Must-have 和 Nice-to-have 分清楚,只做 Must-have。
举个例子:
老板:"下周五必须上线演示版,不能加人。"
❌ 全都要版:"好的,我加班搞。"→ 赶出来 8 个功能,3 个有 bug,演示翻车。
✅ 铁三角版:"收到。时间和人力锁死,我来调范围。8 个需求里,演示核心路径只需要 3 个:用户列表、详情页、导出。其他 5 个砍到下个迭代。这 3 个功能我保证测试覆盖、演示流畅。"
这就是 MoSCoW 优先级排序发挥作用的地方——先把需求分成 Must / Should / Could / Won't,时间紧的时候只做 Must。
4.2 策略二:固定范围和质量,调整时间
什么时候用:功能必须完整、质量不能妥协(比如金融、医疗、安全相关),但截止日期可以谈。
怎么做:延长工期。给出现实的时间评估,而不是"拍一个老板想听的数字"。
举个例子:
产品:"用户权限系统必须做完整,不能半吊子。"
❌ 全都要版:"两周能搞定!"→ 两周后只做了 70%,权限漏洞被测试打回,实际花了四周。
✅ 铁三角版:"完整的权限系统包括角色管理、资源授权、审计日志、越权检测。按照质量标准(单测覆盖 80%+、安全扫描通过),现实评估需要四周。如果只要核心的角色管理 + 资源授权,两周可以,但审计日志和越权检测要放到第二阶段。"
关键点:给出诚实的评估,比给出"老板想听的数字"再反复延期靠谱得多。 一次性讲清楚需要四周,比说两周然后延期三次好。
4.3 策略三:固定范围和时间,调整成本
什么时候用:功能必须做完、时间不能动,但可以投入更多资源。
怎么做:加人、加钱、外包——但要评估沟通成本和上手时间。
举个例子:
领导:"下月发布必须包含国际化,这是战略方向。"
❌ 全都要版:"现有 3 个人做国际化够呛……算了,加班吧。"→ 加班两周,团队怨声载道,上线后翻译漏了一堆。
✅ 铁三角版:"国际化涉及前端文案提取、后端多语言配置、翻译管理、测试矩阵扩大。以现有 3 人在 4 周内完成,质量有风险。建议: A) 加 2 个外包做前端文案提取(最可并行的部分),成本约 X 万 B) 翻译走专业翻译公司而不是自己翻,成本约 Y 万 这样核心团队专注后端逻辑和测试,4 周可以保质完成。"
注意:加成本不只是"加人"。找外包、买工具、用云服务、请顾问,都是"用钱换时间"的方式。关键是看哪种资源投入的 ROI 最高。
4.4 策略四:有意识地调整质量层级
什么时候用:所有人都知道这是一个"先上线再迭代"的 MVP 阶段。
怎么做:明确降低质量标准,但要让所有人知道"这是临时策略",并记录技术债务。
举个例子:
创业公司 CTO:"我们就三个月跑道,必须在下个月拿出 demo 给投资人看。"
✅ 铁三角版:"明白。以下是我的建议—— demo 阶段的质量标准下调: - 不做自动化测试,手动冒烟覆盖核心路径 - 只支持 Chrome,不做跨浏览器兼容 - 数据库用 SQLite,不搞高可用 - 前端直接 hardcode 部分数据
但我会把所有降级项记录到技术债清单里,融资成功后第一个迭代专门还债。
⚠️ 风险:如果 demo 后直接上线运营而不还债,三个月内必出生产事故。"
这个策略能用,但有一个铁律:"降级质量"必须是显性决策,不能是默认操作。 所有人——产品、领导、开发——都要知道质量被降级了,以及欠了什么债。否则 demo 版就变成了"正式版",没有人会给你时间还债。
4.5 四种策略速查表
| 策略 | 固定什么 | 调整什么 | 适用场景 | 风险 |
|---|---|---|---|---|
| 砍范围 | 时间 + 成本 | 范围↓ | 死线不可动、资源有限 | 砍错了需求,用户不满意 |
| 延时间 | 范围 + 质量 | 时间↑ | 质量要求高、功能不能少 | 错过市场窗口 |
| 加资源 | 范围 + 时间 | 成本↑ | 时间紧、功能多 | 沟通成本增加、ROI 递减 |
| 降质量 | 范围 + 时间 + 成本 | 质量↓ | MVP / demo / 验证阶段 | 技术债累积、后续返工 |
5. 实战:三个场景的铁三角分析
场景一:产品加需求——"这个筛选很简单,顺手加一下"
❌ 全都要版(范围↑,其他不动 → 质量崩)
产品:"列表页加个按状态筛选?很简单的。" 你:"行。"
第二天——"多选也加上?" 你:"行。" 第四天——"客户还要按时间范围筛。" 你:"……行。"
结果:原本 2 天的功能变成 5 天,测试覆盖不全,上线后筛选组合有 bug。
✅ 铁三角版(范围↑ → 明确调整时间或砍其他)
产品:"列表页能加个按状态筛选吗?"
你:"可以。我评估一下铁三角的影响。"
30 分钟后——
你:"评估结果: - 单选筛选:+1 人天 - 多选 + 时间范围:+3 人天,还要加索引
目前迭代 buffer 只有 1 人天。选项: A) 只做单选筛选(+1天),不影响上线 — 砍范围 B) 做完整筛选(+3天),砍掉功能 C 以保住上线日期 — 交换范围 C) 做完整筛选(+3天),上线延期 2 天 — 延时间 D) 放到下个迭代 — 砍范围
我建议 A,先上能用的版本。你觉得呢?"
关键:你不是在说"不",你是在展示铁三角的约束,让产品做选择。
场景二:领导临时插入——"老板说这个必须有,下周演示"
❌ 全都要版(范围↑ + 时间锁死 + 成本不变 → 质量崩 + 人崩)
领导:"批量操作功能必须有,下周演示。" 你:"好的,我加班搞。"
结果:连续加班 4 天,批量操作勉强能跑,原来的核心功能测试被压缩,上线后两个 P1 bug。
✅ 铁三角版(接受范围↑ → 主动选择调哪条边)
领导:"批量操作功能必须有,下周演示。"
你:"收到,这个优先级很高。铁三角分析:
时间:锁死(下周演示) 范围:要加批量操作(+5 人天)
那我只能调成本或范围内部交换:
A) 做'演示版'批量删除(2 人天),功能 C 测试压缩但核心用例保住 — 降质量标准(局部) B) 做完整版(5 人天),功能 B 和 C 延期 — 交换范围 C) 从其他团队借 1 个人帮忙,3 天完成可演示版本 — 加资源
建议 A。风险可控,功能 C 测试压缩我会优先跑高风险用例。"
关键:把"我加班搞"替换成"这是铁三角分析,你选哪条边让步"。
场景三:客户改需求——"我们要的不是 CSV 是 Excel"
❌ 全都要版(范围变了,其他不调 → 延期 + 返工)
客户:"导出要 Excel,不是 CSV。" 你(心里):PRD 写的明明是 CSV…… 你(嘴上):"好的,我改。"
结果:改 Excel 花了 2 天(样式、合并单元格、大数据量内存),排期挤压。
✅ 铁三角版(范围变更 → 明确代价)
客户:"导出要 Excel,不是 CSV。"
你:"理解。当时评审记录里定的是 CSV(附截图)。Excel 确实体验更好,但实现成本不一样。
铁三角影响: - 范围变更:CSV → Excel(+2 人天) - 时间选项:延期 2 天 或 砍另一个功能 - 成本选项:不变
推荐方案 B:本迭代先上 CSV(已开发完成),下迭代补 Excel。理由——CSV 先解决'能不能导',Excel 解决'导得好不好',分两步走风险最小。"
关键:拿出范围基线(当时的评审记录),证明这是变更而不是你搞错了,然后明确铁三角的代价。
6. 模板:让铁三角分析变成肌肉记忆
6.1 范围基线模板
在项目启动或 Sprint 规划时,用这个模板锁定铁三角的范围边:
【范围基线 v1.0】
项目/迭代:<名称>
周期:<起止日期>
目标:<一句话说清楚这个迭代要达成什么>
交付物清单:
1. <功能 A>:<简要描述> | 优先级:Must | 预估:<X 人天>
2. <功能 B>:<简要描述> | 优先级:Must | 预估:<Y 人天>
3. <功能 C>:<简要描述> | 优先级:Should | 预估:<Z 人天>
不做清单(Explicitly Out of Scope):
- <功能 D>:本迭代不做,原因:<xxx>
- <功能 E>:下个迭代再评估
确认人:<产品> / <技术> / <测试>
确认日期:<yyyy-mm-dd>
这里有两个关键:
第一,"不做清单"比"要做清单"更重要。 很多范围蔓延的根源是"没说不做"。你没写"不做批量操作",产品就觉得"你应该做"。把"不做"写出来,是最好的防火墙。
第二,每个功能都要有预估工时。 没有工时,就没有成本感。产品说"加个筛选",你说"要 2 人天",他就会开始权衡。你什么都不说,他就觉得是免费的。
小白提示:Out of Scope(范围之外) 明确写出"不做什么",比写"做什么"更能防止扯皮。就像租房合同里写"不含物业费",比不写要清楚得多。
6.2 取舍决策模板
每次遇到"全都要"的压力时,在脑子里(或纸上)跑一遍这个模板:
【铁三角取舍分析】
当前状态:
- 范围:<要做的功能清单>
- 时间:<截止日期>
- 成本:<可用人力/资源>
- 质量标准:<测试覆盖 / 性能指标 / 文档要求>
变更/冲突:
- <新增需求 / 工期提前 / 人员减少 / ...>
铁三角影响:
- 如果保范围保时间 → 成本需要 +X(加人/加班/外包)
- 如果保时间保成本 → 范围需要砍掉 <Y 功能>
- 如果保范围保成本 → 时间需要延期 <Z 天>
- 如果三个都不动 → 质量将降级为 <...>(←不推荐,但要让决策者知道)
推荐方案:<X>
理由:<...>
风险:<...>
6.3 变更评估单
当新需求来了,不要直接说"行"或"不行",先走评估:
【变更评估单】
变更编号:CR-<序号>
提出人:<谁> | 日期:<yyyy-mm-dd>
变更内容:<一句话描述>
铁三角影响:
- 时间:+<X> 人天(原计划 <Y> 天 → 变更后 <Y+X> 天)
- 成本:需要 <额外资源> / 不需要
- 范围:影响 <哪些模块>
- 质量风险:<如果硬塞进来会牺牲什么>
选项:
A) 接受变更,延期 <X> 天
B) 接受变更,砍掉 <功能 Z> 保住上线日期
C) 接受变更,加 <资源> 保住日期和范围
D) 拒绝变更,放入下个迭代
E) 降级质量标准,接受变更不调其他(⚠️ 需要所有人确认风险)
建议:<X>,原因:<...>
审批人:<产品 / 项目经理 / 领导>
核心思想:不是不让改,是让每次改动都"明码标价"。
你去餐厅吃饭,菜单上写着价格,你点了三个菜。服务员端上第四个菜说"厨师觉得你应该尝尝这个"——你会问:"这个谁买单?" 范围变更也是一样。
7. 进阶心法
7.1 "可以,但是"比"不行"好用一万倍
技术人最容易犯的错误是直接说"做不了"。
产品听到"做不了",脑子里的翻译是:"这个人不配合。"
换一种说法:"可以做,需要 3 天,会影响 X,你看怎么取舍?"
产品听到的是:"这个人很专业,帮我算清楚了。"
同样的信息,不同的包装,效果天差地别。 铁三角就是帮你把"不行"翻译成"可以,但是"的框架。
7.2 范围管理不是一次性的,是持续的
很多人以为范围基线定了就完事了。不是。铁三角分析是一个持续的过程:
- Sprint 开始:锁定三条边的基线
- Sprint 中间:有变更就走评估流程,重新审视三条边
- Sprint 结束:复盘哪条边被动了、是主动选的还是被动崩的
就像你开车用导航:出发前设好目的地(基线),路上遇到堵车要绕路(变更),到了之后看看实际路线和计划差了多少(复盘)。
7.3 "下个迭代"是你最好的朋友
不是所有需求都要在这个迭代做完。"下个迭代"不是拒绝,而是"排队"。
你可以说:"这个需求很好,但优先级不如当前的 A 和 B。我建议放到下个迭代,到时候优先排。"
产品能接受"排队",但不能接受"拒绝"。这是人性。
7.4 所有变更留书面记录——你的"保险单"
口头答应的需求,出了问题谁都不认:"我当时说的不是这个意思""你怎么没提醒我会延期?"
解决方案很简单:所有需求变更,发一条消息确认。 不需要多正式,一条 IM 消息就够:
@产品经理 确认一下:刚才讨论的变更——列表页加按状态筛选(单选),
预估 1 人天,不影响上线日期。如果后续要加多选,需要额外评估。
你确认的话我就排进去了。
这条消息就是你的"保险单"。将来扯皮的时候,你有据可查。
7.5 一张对比表:无效应对 vs 铁三角管理
| 维度 | ❌ 无效应对 | ✅ 铁三角管理 |
|---|---|---|
| 新需求来了 | "行,我加一下" | "可以,我先评估铁三角影响" |
| 工期影响 | 不说 / 说了也没人听 | 量化到人天,写进变更单 |
| 取舍 | 全都要 → 全都烂 | 给选项:加 A 就砍 B,或者延期 |
| 书面记录 | 口头答应,事后扯皮 | 范围基线 + 变更记录,有据可查 |
| 谁来决策 | 开发默默扛 | 产品/领导做选择,开发给评估 |
| 结果 | 延期 + bug + 挨骂 | 可控 + 可谈 + 有据 |
| 心态 | "我太难了" | "这是流程,不是我为难你" |
7.6 概念速查表
| 概念 | 一句话解释 | 类比 |
|---|---|---|
| Iron Triangle | 范围·时间·成本互相制约 | 三变量方程,两个自由度 |
| Scope Baseline | 说好要做什么的书面记录 | 合同 / git tag |
| Scope Creep | 需求被外部不断追加 | 别人往你背包里塞书 |
| Gold Plating | 开发自己加没人要的功能 | 你给蛋糕加了没人点的金箔 |
| Change Request | 正式的变更请求 | 合同变更协议 |
| Out of Scope | 明确不做的事情 | 租房合同里的"不含物业费" |
| Impact Assessment | 变更的影响评估 | 医生的手术风险告知书 |
| Buffer | 迭代中预留的缓冲时间 | 出门前多留 10 分钟 |
8. AI 能改变铁三角吗?
2025 年以来,AI 编程助手(Copilot、Cursor、Claude Code)和 AI Agent 已经在真实地改变开发效率。一个自然的问题是:AI 能打破铁三角的约束吗?
8.1 AI 确实在改变"成本"这条边
最直接的影响是:同样的人力,能做更多的事。
我是个老程序员了, 虽然号称前后端都会做, C++, Java, Python, Golang, JS 都会写, 其实前端我只会简单的 JS/CSS 和一点 vue.js, 后端语言里也主要是 C++/Java 比较熟悉, 说是样样精通, 其实是样样稀松, 可有了 AI 之后, 我这牛皮吹得越来越有底气了, 这几个语言的项目我拿起来就能做, 而且都是产品级的质量, 原因就在于 AI 的加持, 写得又好又快, 效率无疑是提升了很多. 不过 Erlang 和 Rust 我没搞过, 还是没敢直接做正式项目, 让 AI 写的东西现在不看一眼还是不放心.
以前得找一团队做的事, 一个大项目, 需要的前后端工程师, DBA, QA, 现在只要一两个人用 AI 就能干了.
- 编码效率:AI 补全 + 生成,样板代码的产出速度提升数倍
- 测试覆盖:AI 生成单测用例,过去需要半天的测试代码,现在可能半小时
- 文档和沟通:AI 辅助写 PRD、写变更评估、写发布说明,沟通成本降低
- 调试和排查:AI 辅助日志分析、根因定位,减少"大海捞针"的时间
这意味着:在铁三角里,成本(单位人力的产出)这条边被 AI 拉伸了。同样 3 个人、两周时间,能做的范围确实比以前大了。
8.2 但铁三角的物理定律没变
效率提升不等于约束消失。AI 时代的铁三角有三个新陷阱:
陷阱一:AI 加速了"做",但没加速"想清楚"。
AI 能帮你一天写完原来三天的代码。但需求评审、架构决策、取舍判断——这些需要人类判断力的事,一分钟都没省。
结果就是:你"做"得更快了,但"做错"的速度也更快了。如果方向错了,AI 只会帮你更快地跑到错误的终点。
陷阱二:AI 降低了交付成本,也降低了"加需求"的心理门槛。
以前产品说"顺手加一个筛选",你说"要 2 人天",他会犹豫。
现在你说"用 AI 半天就搞定"——产品的反应是什么?"那再加三个吧。"
AI 让"顺手加一个"的成本感知更低了,Scope Creep 反而可能更严重。这就像高速公路修好了,车不是少了,而是更多了——杰文斯悖论。
陷阱三:AI 生成的代码质量有"天花板"。
AI 生成代码很快,但不代表代码质量高。没有人 review、没有架构把关的 AI 代码,可能引入更多隐性技术债。你以为省了成本,其实只是把质量这面墙变薄了。
8.3 AI 真正改变的是什么?
AI 没有打破铁三角,但它移动了瓶颈:
| 维度 | 传统瓶颈 | AI 时代瓶颈 |
|---|---|---|
| 范围 | 需求文档写不清楚 | 需求本身没想清楚(AI 执行太快,暴露需求模糊) |
| 时间 | 编码慢、调试慢 | 决策慢、对齐慢(人的判断成为关键路径) |
| 成本 | 人手不够 | 上下文管理不够(AI 需要精确的上下文才能高效) |
| 质量 | 手动测试覆盖不全 | AI 生成代码的审查和把关(谁来 review AI 的代码?) |
换句话说:AI 把瓶颈从"执行层"推到了"决策层"。 以前项目延期是因为代码写不完,现在项目出问题更多是因为——需求没想清楚、取舍没做对、质量把关缺位。
8.4 AI 时代的铁三角心法
既然 AI 改变了效率但没改变物理定律,我们该怎么用好它?
-
用 AI 省下的时间,投入到"想清楚"上。 编码时间省了 50%?不要用来多做 50% 的需求,而是用来做更好的需求评审、更充分的影响评估、更完善的测试。
-
越是 AI 加速,越需要铁三角纪律。 当"加一个功能"的成本变低时,范围管理反而更重要。否则你就会从"做 3 个功能做得漂亮"退化成"做 15 个功能都半吊子"。
-
把 AI 当作铁三角的分析工具。 让 AI 帮你做变更评估:输入当前范围基线和新需求,让它分析工期影响、模块依赖、风险点。AI 不替你做决策,但能帮你算得更快更准。
-
质量把关不能外包给 AI。 AI 生成的代码,人要 review。AI 写的测试,人要验证覆盖率。AI 加速了生产,但质量的最终责任人还是人。
一句话总结:AI 拉伸了铁三角的边,但没有消除铁三角的约束。效率越高,决策力和纪律性越重要。
9. 常见误区
9.1 不敢说影响——"英雄情结"在作祟
很多技术人有一种"英雄情结":觉得说"这个会影响排期"是示弱,说"有代价"是计较。
不是。说清楚影响,是专业;闷头扛到最后炸了,才是不专业。
你去看医生,医生说"这个手术有 5% 的并发症风险",你会觉得他不专业吗?你会觉得他很靠谱。你去 4S 店修车,师傅拿着工单说:"当时说好换刹车片,现在加换轮胎,费用和工期都要调整,你确认一下。"你会觉得他计较吗?你会觉得他靠谱。
同理,你说"加这个功能需要 2 天,会影响功能 C 的测试覆盖",产品不会觉得你在推活,他会觉得你在帮他做决策。
有据可查不是计较,是对双方的保护。
9.2 自己给自己加戏(Gold Plating)
这个坑我自己踩过。
需求说"实现一个配置页面",你觉得"既然做了,不如做成动态的,加个版本管理,再来个回滚"。花了 3 天做了一个"完美"的配置系统。产品看了一眼:"我只要一个能改参数的页面啊……"
镀金的本质是:你在用自己的审美替客户做铁三角决策。 你偷偷把范围调大了,时间和质量自然受影响。
怎么避免?动手前问自己:"这个是需求要的,还是我想做的?" 如果是后者,写到 backlog 里,下个迭代评估。
9.3 "不可能三角"不代表"躺平三角"
有些人听了铁三角,结论是:"反正不可能全都好,那就摆烂吧。"
不是。铁三角不是教你认命,是教你主动选择牺牲哪个,而不是被动让质量崩塌。
主动砍范围 vs 被动降质量——结果完全不同:
| 主动砍范围 | 被动降质量 | |
|---|---|---|
| 过程 | "我们决定只做 3 个功能" | "我们承诺了 8 个功能" |
| 结果 | 3 个功能做得漂亮 | 8 个功能都半吊子 |
| 用户感受 | "虽然功能少,但好用" | "功能挺多,但到处是 bug" |
| 团队状态 | 正常节奏,有成就感 | 加班两周,身心俱疲 |
| 后续 | 下个迭代补剩下的 | 下个迭代修 bug + 还债 |
铁三角不是限制,是让你做出更好决策的框架。
9.4 让产品成为盟友,而不是对手
范围管理做得好,产品会感谢你。
你帮他算清楚了代价,让他在跟老板汇报时有据可依:"不是我们不想做,是做了 A 就得砍 B,老板你选。"
你和产品不是对立的,你们是一起面对"资源有限但需求无限"这个现实的队友。
我以前也犯过一个错误:把铁三角当成"防御武器",用来挡产品的需求。后来我发现,最好的铁三角分析是"共建"的——你和产品一起定基线,一起评估变更,一起做取舍。这样出了问题,不是"你没管好"或"他加太多",而是"我们一起调整"。
10. 一句话金句
"可以,但是"比"不行"好用一万倍。不是不让改,是让每次改动都明码标价——范围、时间、成本,你选哪个让步?
11. 总结
铁三角的本质就一句话:天下没有免费的午餐,项目管理里尤其没有。
你不需要变成一个"什么都说不"的人。你需要变成一个"什么都算得清"的人。
需求来了,你不慌。你拿出铁三角分析,量化影响,给出选项,让该决策的人做决策。
行动清单(下个 Sprint 就能用)
- [ ] 在 Sprint 规划时,写一份范围基线(包含"不做清单"),锁定铁三角三条边
- [ ] 给每个功能标上预估工时——没有工时就没有成本感
- [ ] 新需求来了,先说"我评估一下铁三角影响",而不是"行"
- [ ] 用变更评估单量化影响(工期 / 模块 / 风险),给出至少 2 个选项 + 1 个建议
- [ ] 所有变更用 IM 消息确认,留书面"保险单"
- [ ] 动手前问自己:"这是需求要的,还是我想做的?"——防止 Gold Plating
- [ ] 学会说"可以,但是"——不说"不行",说"这是代价,你选"
- [ ] Sprint 结束时复盘:铁三角里哪条边被动了?是主动选的还是被动崩的?
思维导图

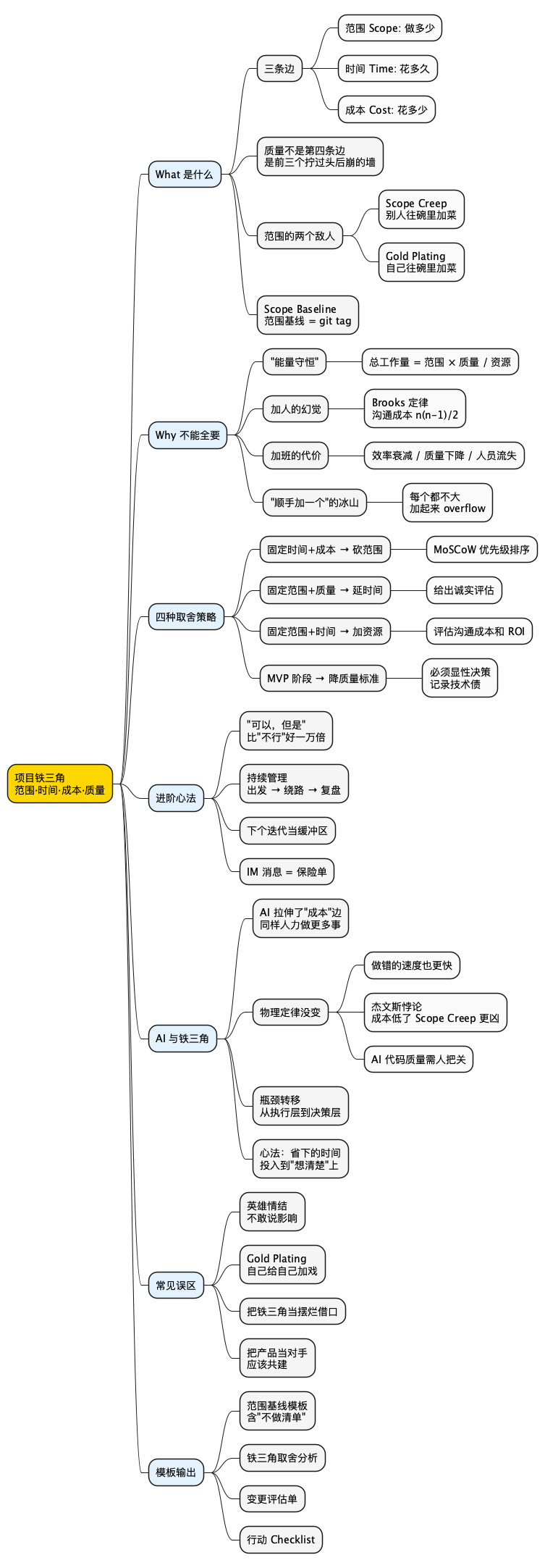

@startmindmap
<style>
mindmapDiagram {
node { BackgroundColor #FAFAFA }
:depth(0) { BackgroundColor #FFD700 }
:depth(1) { BackgroundColor #E3F2FD }
:depth(2) { BackgroundColor #F5F5F5 }
}
</style>
* 项目铁三角\n范围·时间·成本·质量
** What 是什么
*** 三条边
**** 范围 Scope: 做多少
**** 时间 Time: 花多久
**** 成本 Cost: 花多少
*** 质量不是第四条边\n是前三个拧过头后崩的墙
*** 范围的两个敌人
**** Scope Creep\n别人往碗里加菜
**** Gold Plating\n自己往碗里加菜
*** Scope Baseline\n范围基线 = git tag
** Why 不能全要
*** "能量守恒"
**** 总工作量 = 范围 × 质量 / 资源
*** 加人的幻觉
**** Brooks 定律\n沟通成本 n(n-1)/2
*** 加班的代价
**** 效率衰减 / 质量下降 / 人员流失
*** "顺手加一个"的冰山
**** 每个都不大\n加起来 overflow
** 四种取舍策略
*** 固定时间+成本 → 砍范围
**** MoSCoW 优先级排序
*** 固定范围+质量 → 延时间
**** 给出诚实评估
*** 固定范围+时间 → 加资源
**** 评估沟通成本和 ROI
*** MVP 阶段 → 降质量标准
**** 必须显性决策\n记录技术债
** 进阶心法
*** "可以,但是"\n比"不行"好一万倍
*** 持续管理\n出发 → 绕路 → 复盘
*** 下个迭代当缓冲区
*** IM 消息 = 保险单
** AI 与铁三角
*** AI 拉伸了"成本"边\n同样人力做更多事
*** 物理定律没变
**** 做错的速度也更快
**** 杰文斯悖论\n成本低了 Scope Creep 更凶
**** AI 代码质量需人把关
*** 瓶颈转移\n从执行层到决策层
*** 心法:省下的时间\n投入到"想清楚"上
** 常见误区
*** 英雄情结\n不敢说影响
*** Gold Plating\n自己给自己加戏
*** 把铁三角当摆烂借口
*** 把产品当对手\n应该共建
** 模板输出
*** 范围基线模板\n含"不做清单"
*** 铁三角取舍分析
*** 变更评估单
*** 行动 Checklist
@endmindmap

系列回顾
- 4D 总结法
- 黄金圈法则
- TNB 表达模型
- FAB 提案法
- STAR 面试法
- 同理心三方法
- 5W1H + 8C1D
- 艾森豪威尔矩阵
- PDCA 循环
- SMART 原则
- 领导力
- 逻辑树
- 解决问题五步法
- 5 个 Why
- 沟通四要素 CARE
- 金字塔原理
- 三点法
- DACI
- 四线复盘法
- RAPID
- 5S 问题处理法
- SWOT 自我定位
- AARRR 漏斗
- 第一性原理
- RACI
- 非暴力沟通
- SCAMPER
- MVP 思维
- ABC 情绪理论
- AI Agent 学职场英语
- 向上管理
- OODA 循环
- OKR
- MoSCoW 优先级
- RICE / ICE 评分
- 里程碑计划
- 验收标准 DoD
- 项目铁三角(本篇)
扩展阅读
- PMBOK Guide — Project Scope Management(PMI 官方范围管理知识域)
- Scope Creep(Wikipedia)
- Project Management Triangle(Wikipedia)
- Frederick Brooks, 《人月神话》(Brooks 定律:往延期项目里加人,只会让它更延期)
- Mike Cohn, Agile Estimating and Planning(敏捷估算与规划的实操圣经)
本作品采用知识共享署名-非商业性使用-禁止演绎 4.0 国际许可协议进行许可。
